Project Halsteren Pils

Uitvoering van hoogwaardige ondergrondse infrastructuurwerkzaamheden.

Werkzaamheden aan het Elektriciteitsnet in Uw Wijk

Waarom deze werkzaamheden?

In uw wijk vinden momenteel grootschalige werkzaamheden plaats aan het elektriciteitsnet. Deze maken deel uit van een bredere herinrichting van het netwerk in de regio. Het doel is om het elektriciteitsnet toekomstbestendig te maken, zodat het beter voorbereid is op de toenemende vraag naar stroom door onder andere elektrische voertuigen, warmtepompen en zonnepanelen.

In de nieuwe situatie wordt de wijk niet langer gevoed vanuit één enkel station, maar via een netstructuur met meerdere voedingspunten. Dit zorgt voor:

  • Betrouwbaardere stroomvoorziening
  • Efficiënter energiebeheer
  • Meer duurzaamheid en flexibiliteit
De werkzaamheden zijn complex en bestaan uit meerdere fasen die technisch en organisatorisch nauw op elkaar zijn afgestemd. Elke sleuf, leiding en aansluiting is onderdeel van een groter geheel. Om het systeem goed te laten functioneren, moeten alle stappen in de juiste volgorde en met grote zorgvuldigheid worden uitgevoerd.


Waarom kunnen sleuven niet tussentijds worden dichtgelegd?

We begrijpen dat openliggende sleuven hinderlijk kunnen zijn. Toch is het tussentijds dichtleggen vaak niet mogelijk. Dit zou de voortgang van het project verstoren en kan ertoe leiden dat sleuven later opnieuw moeten worden geopend voor testen, aansluitingen of het verwijderen van oude infrastructuur. Dit veroorzaakt extra werk en overlast – iets wat we juist proberen te voorkomen.


Actuele planning en updates

Om u beter op de hoogte te houden, publiceren wij voortaan elke twee weken een geactualiseerde planning van de werkzaamheden. Via de QR-code op de bewonersbrief komt u direct op deze webpagina, waar u de meest actuele informatie over de planning kunt vinden.

Informatie over het project

Planning

Let op:

De komende dagen starten wij onze werkzaamheden vanaf 06:00 uur in de ochtend i.v.m. de hoge temperaturen.

Dit zal ongeveer tot a.s. woensdag 02-07-25 aanhouden.

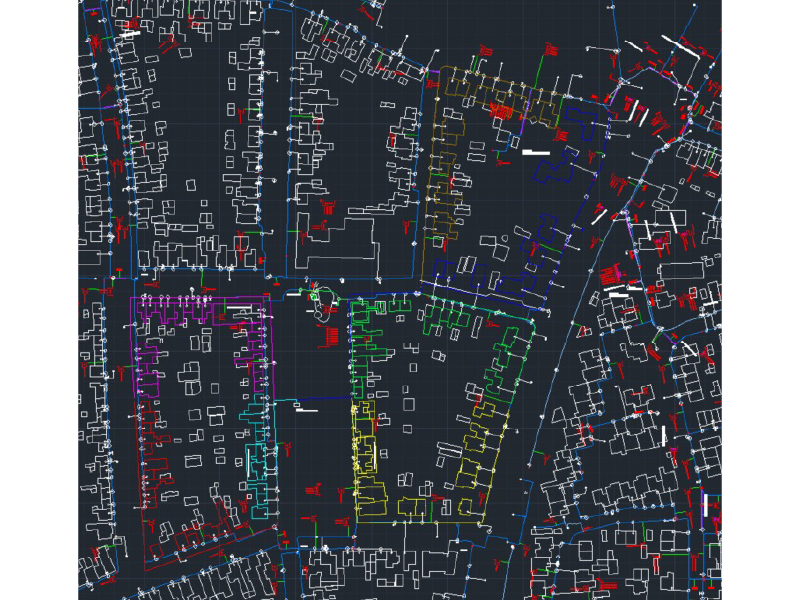

Fase 3: St. Maartensplein t/m Parellelweg 2

Periode: 16 juni 2025 – 20 juli 2025

16 juni t/m 3 juli 2025: Civiele werkzaamheden

4 juli 2025: Kabel trekken

5 juli t/m 6 juli 2025: Weekend

7 juli t/m 9 juli 2025: Montage

10 juli t/m 11 juli 2025: Dichtmaken + Rooien

12 juli t/m 13 juli 2025: Weekend

14 juli t/m 18 juli 2025: Dichtmaken + Rooien

19 juli t/m 20 juli 2025: Weekend


Bouwvak: 21 juli t/m 10 aug 2025


Fase 4: St. Maartensplein t/m Vijferstraat 16

Periode: 11 aug 2025 – 21 aug 2025

11 aug t/m 14 aug 2025: Civiele werkzaamheden

15 aug 2025: Kabel trekken

16 aug t/m 17 aug 2025: Weekend

18 aug 2025: Montage

19 aug t/m 22 aug 2025: Dichtmaken

23 aug t/m 24 aug 2025: Weekend


Download: Planning St. Maartensplein

Vragen of hulp nodig?

Heeft u vragen of wilt u liever persoonlijk contact over de werkzaamheden? Onze projectleider staat voor u klaar:

Sven van Duuren
📞 076 532 8574
📧 sven@boinfra.nl
Bereikbaar op werkdagen van 07:30 tot 16:30 uur

Samen bouwen aan de toekomst

Wij begrijpen dat de werkzaamheden ongemak kunnen veroorzaken en danken u voor uw geduld en begrip. Samen werken we aan een betrouwbare en duurzame energievoorziening voor de toekomst.

Neem ook een kijkje bij een van onze andere projecten

Woensdrecht

Gemeente Woensdrecht

Woensdrecht, Pils

Gemeente Woensdrecht

Duiventoren

Gemeente Halderberge

Halsteren MSD

Gemeente Bergen op Zoom
